Paski postępu

Prace projektowe – 100,00 %
100,00% Zaawansowanie czasowe prac projektowych
Zaawansowanie rzeczowe – 90,68 %
Zaawansowanie finansowe – 89,71 %

Opis prac

Prace projektowe 100%

POSTĘP ROBÓT

Roboty drogowe Trasa Główna:

Odcinek 1 – 90,97%

Odcinek 2 – 90,30%

w tym:

a) wycinki: 100%

b) zdjęcie warstwy humusu

  • Odcinek 1 – 100%
  • Odcinek 2  – 100%

c) wzmocnienie podłoża (wymiana gruntów, kolumny KSS, materac ,nasypy przeciążeniowe):

  • Odcinek 1 – 100%
  • Odcinek 2 – 100%

d)  roboty ziemne (wykopy, nasypy, GWN):

  • Odcinek  1 –  100%
  • Odcinek  2  – 100%

e) podbudowy:

  • Odcinek 1 – 96,76%
  • Odcinek 2 – 99,54%

f)  nawierzchnie:

  • Odcinek 1 – 81,28%
  • Odcinek 2 – 82,80%

g) Odwodnienie korpusu drogowego:

  • Odcinek 1 – 90,13%
  • Odcinek 2 –  92,17%

h) roboty wykończeniowe (umocnienie nawierzchni skarp i rowów oraz poboczy):

  • Odcinek 1 – 75,32%
  • Odcinek 2 – 78,37%

i) oznakowanie dróg i urządzenia BRD (ogrodzenie, ekrany, bariery):

  • Odcinek 1 – 53,38% (ogrodzenie 26,00%, bariery 52,71%, ekrany 100%; oznakowanie poziome 14,58%, oznakowanie pionowe 16,84%)
  • Odcinek 2 – 49,55% (ogrodzenie 51,30%, bariery 58,38%, ekrany 79,30%, oznakowanie poziome57,42%; oznakowanie pionowe 14,58%)

j) zieleń:

  • Odcinek 1 – 91,64%
  • Odcinek 2 – 89,38%

k) Węzły:

  • Węzeł Wierzchowo – 88,71%
  • Węzeł Szczecinek Północ – 88,93%

Roboty branżowe:

a) Kanalizacja deszczowa:

  • Odcinek 1 – 80,01%
  • Odcinek 2 – 84,61%

b) Oświetlenie

  • Odcinek 1 – 79,84%
  • Odcinek 2 – 56,63%

c) Zasilanie

  • Odcinek 1 – 78,68%
  • Odcinek 2 – 87,42%

d) Kanał technologiczny

  • Odcinek 1 – 76,98%
  • Odcinek 2 – 75,93%

e) Przepusty

  • Odcinek 1 – 99,47% (wkładane są półki dla zwierząt)
  • Odcinek 2 – 100%

f) Melioracje

  • Odcinek 1 – 57,04%
  • Odcinek 2 – 85,41%

Roboty pozostałe br. drogowej:

a) Drogi DK/DW/DP:

  • Odcinek 1 – 62,17%
  • Odcinek 2 – 63,44%

b) Drogi dojazdowe DD:

  • Odcinek 1- 56,85%
  • Odcinek 2 – 61,86%

c) Zbiorniki retencyjne:

  • Odcinek 1 – 99,51% (trwa kończenie ogrodzenia)
  • Odcinek 2 – 100%

d) Ogrodzenie

  • Odcinek 1 – 0,00%
  • Odcinek 2 – 3,90%

e) MOP:

drogi – 62,03%

kanalizacja deszczowa – 87,18%

budynki – 72,01%

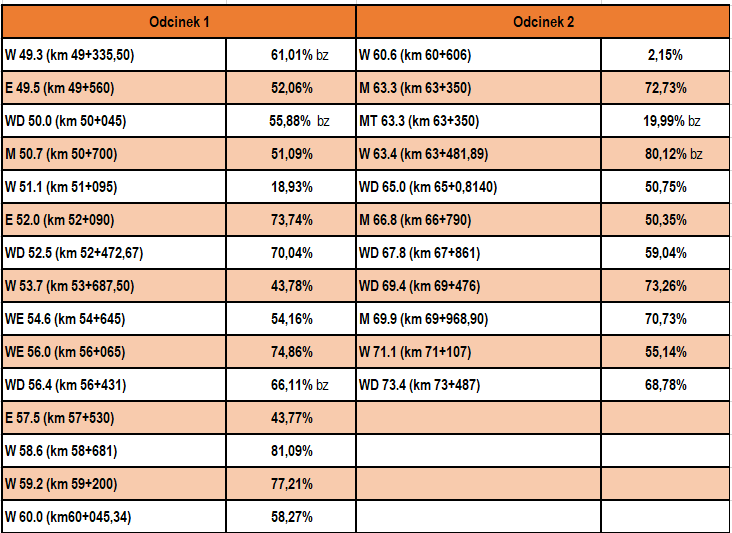

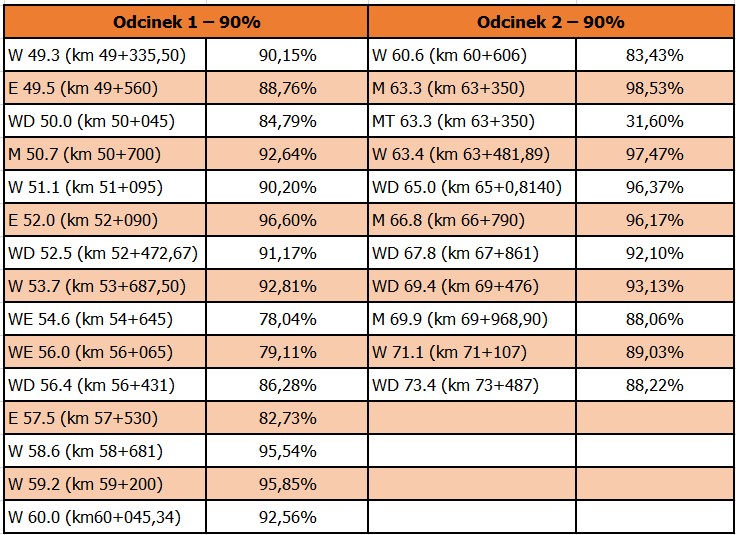

Obiekty inżynierskie:

Przebudowa kolizji

– kanalizacji sanitarnej – 100% (zakończona)

– sieci wodociągowej – 100%

– elektroenergetyczne 0,4 – 79%

– elektroenergetyczne  SN 15 kV – 100%

– elektroenergetyczne WN 110 kV – 100,00%

– telekomunikacyjne – 100 % zakończone

– gazowe ogółem – 100 %
